灌浆料
一、恒大灌浆料产品介绍:
恒大H系列灌浆料以特种水泥作为结合剂,特选高强度材料为骨料,辅以高流态,微膨胀,防离析等物质配制而成。
该产品具有自流性好,快硬、早强、高强、无收缩、微膨胀;无毒、无害、不老化、对水质及周围环境无污染,自密性好、防锈等特点。在施工方面具有质量可靠,降低成本,缩短工期和使用方便等优点。从根本上改变设备底座受力情况,使之均匀地承受设备的全部荷载,从而满足各种机械,电器设备(重型设备高精度磨床)的安装要求,是无垫板安装时代的替代产品

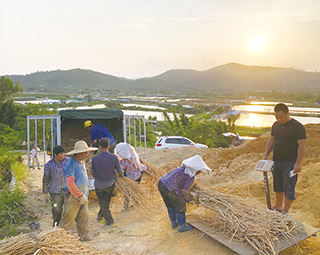

设备一次灌浆实图

设备一次灌浆实图

  二、适用范围:恒大H系列灌浆料主要用于:地脚螺栓锚固、飞机跑道的抢修、核电设备的固定、路桥工程的加固、机器底座、钢结构与地基怀口、设备基础的二次灌浆、栽埋钢筋、混凝土结构加固和改造、旧混凝土结构的裂缝治理,机电设备按装,轨道及钢结构安装,静力压桩工程封桩,墙体结构的加厚及漏渗水的修复,各种基础工程的塌陷灌浆以及各种抢修工程等。
三、常用牌号及性能
  • (1) 通用型H-40
  • 1、 适用范围:灌浆层厚度为50~100mm的设备基础、钢结构支承件基础、轨道基础一、二次灌浆。厚度>100mm时也可分层浇灌。
  • 2、 抗压强度:1天≥22Mpa,3天≥40 Mpa,28天≥70Mpa。
  • 3、 粘接力:圆钢≥4.0 Mpa,螺纹钢≥13.0 Mpa。
  • 4、 1天竖向膨胀率≥0.02%。
  • 5、 流动度≥270mm。
  • 6、 对钢筋锈蚀作用:无。
  • (2) 早强型H-70

1、适用范围:灌浆层厚度为50~100mm的设备基础、钢结构支承件基础、轨道基础一、二次灌浆。厚度>100mm时也可分层浇灌。

2、抗压强度:1天≥30 Mpa,3天≥40 Mpa,28天≥70 Mpa。

  • 3、 粘接力:圆钢≥4.0 Mpa,螺纹钢≥13.0 Mpa。

4、竖向膨胀率≥0.02%。

5、流动度≥270mm。

6、对钢筋锈蚀作用:无。

  • (3) 高强型H-80

1、适用范围:灌浆层厚度为50~100mm的设备基础、钢结构支承件基础、轨道基础一、二次灌浆。厚度>100mm时也可分层浇灌。

2、抗压强度:1天≥30 Mpa,3天≥50 Mpa,28天≥80 Mpa。

  • 4、 粘接力:圆钢≥4.0 Mpa,螺纹钢≥13.0 Mpa。

4、竖向膨胀率≥0.02%。

5、流动度≥270mm。

6、对钢筋锈蚀作用:无。

4)加固型H-A10

1、适用范围:灌浆层厚度大于100mm的基础灌浆、混凝土结构加固和改造、各种基础工程的塌陷灌浆以及各种抢修工程等。

2、抗压强度:1天≥22Mpa,3天≥40 Mpa,28天≥70Mpa。

3、粘接力:圆钢≥4.0 Mpa,螺纹钢≥13.0 Mpa。

4、1天竖向膨胀率≥0.02%。

5、流动度≥270mm。

6、对钢筋锈蚀作用:无。

用量:2100kg/m3,最高使用温度<300℃,施工适宜温度0-40℃。

包装:25 kg防潮复合袋。

储存:在保持干燥,密封袋装的条件下可保存6个月,超过存储期的,须经试验后方可使用。

耐久性:200万次疲劳试验,50次冻融循环试验强度无明显变化。

以上技术指标均在标准养护温度和湿度的情况下测得。

高位漏斗灌浆施工

高位漏斗灌浆施工

四、产品特点
▲早强高强 浇后1-3天强度高达30Mpa以上,缩短工期。
▲自流态 现场只需加水搅拌,直接灌入设备基础,砂浆自流,施工免振,确保无振动、长距离的灌浆施工。
▲ 微膨胀 浇注体长期使用无收缩,保证设备与基础紧密接触,基础与基础之间无收缩,并适当的膨胀压应力确保设备长期安全运行。
▲ 抗油渗 在机油中浸泡30天后其强度提高10%以上,成型体、密实、抗渗、适应机座油污环保。
▲ 耐久性 200万次疲劳试验,50次冻融环境试验强度无明显变化。
▲ 耐侯性好 -40℃~600℃长期安全使用
▲ 低碱耐蚀 严格控制原材料碱含量,适用于碱-集料反应有抑制要求的工程。
五、使用方法
1. 基础处理
清扫设备基础表面,不得有碎石、浮浆、灰尘、油污和脱模剂等杂物。灌浆前24h,设备基础表面应充分湿润。灌浆前1h,应吸干积水。
2. 确定灌浆料
方式
根据设备机座的实际情况,选择相应的灌浆方式,由于灌浆料具有很好的流动性能,一般情况下,用”自重法灌浆”即可,即将浆料直接自模板口灌入,完全依靠浆料自重自行流平并填充整个灌注空间;若灌注面积很大、结构特别复杂或空间很小而距离很远时,可采用”高位漏斗法灌浆”或”压力法灌浆”进行灌浆,以确保浆料能充分填充各个角落。
3. 支模
根据确定的灌浆方式和灌浆施工图支设模板,模板定位标高应高出设备底座上表面至少50mm,模板必须支设严密、稳固,以防松动、漏浆。
4. 灌浆料的搅拌
按产品合格证上推荐的水料比确定加水量,拌和用水应采用饮用水,水温以5~40℃为宜,可采用机械或人工搅拌。采用机械搅拌时,搅拌时间一般为1~2分钟。采用人工搅拌时,宜先加入2/3的用水量搅拌2分钟,其后加入剩余用水量继续搅拌至均匀。
5. 灌浆料
灌浆施工时应符合下列要求:
1).灌浆料应从一侧灌入,直至另一侧溢出为止,以利于排出设备机座与混凝土基础之间的空气,使灌浆充实,不得从四侧同时进行灌浆。
2).灌浆料开始后,必须连续进行,不能间断,并应尽可能缩短灌浆时间。
3).在灌浆料过程中不宜振捣,必要时可用竹板条等进行拉动导流。
4).每次灌浆层厚度不宜超过100mm。
5).较长设备或轨道基础的灌浆料,应采用分段施工。每段长度以10m为宜。
6).灌浆料过程中如发现表面有泌水现象,可布撒少量灌浆料干料,吸干水份。
7)对灌浆料层厚度大于1000mm大体积的设备基础灌浆料时,可在搅拌灌浆料时按总量比1:1加入0.5mm石子,但需经试验确定其可灌性是否能达到要求。
8).设备基础灌浆料完毕后,要剔除的部分应在灌浆料层终凝前进行处理。
9).在灌浆料施工过程中直至脱模前,应避免灌浆料层受到振动和碰撞,以免损坏未结硬的灌浆料层。
10)模板与设备底座的水平距离应控制在100mm左右,以利于灌浆料施工。
11)灌浆料中如出现跑浆现象,应及时处理。
12)当设备基础灌浆料量较大时,应采用机械搅拌方式,以保证灌浆料施工。
6、养护
1)灌浆料完毕后30分钟内,应立即喷洒养护剂或覆盖塑料薄膜并加盖岩棉被等进行养护,或在灌浆料层终凝后立即洒水保湿养护。
2)冬季施工时,养护措施还应符合现行《钢筋混凝土工程施工验收规范》(GB50204)的有关规定。
3)在不同温度条件下的养护时间和拆模时间表
日最低气温(℃) 拆模时间(h)  养护时间(d)
-10~0        96       14
0~5 72       10
5~15        48       7
≥15 24       7
